【能源人都在看,点击右上角加'关注'】

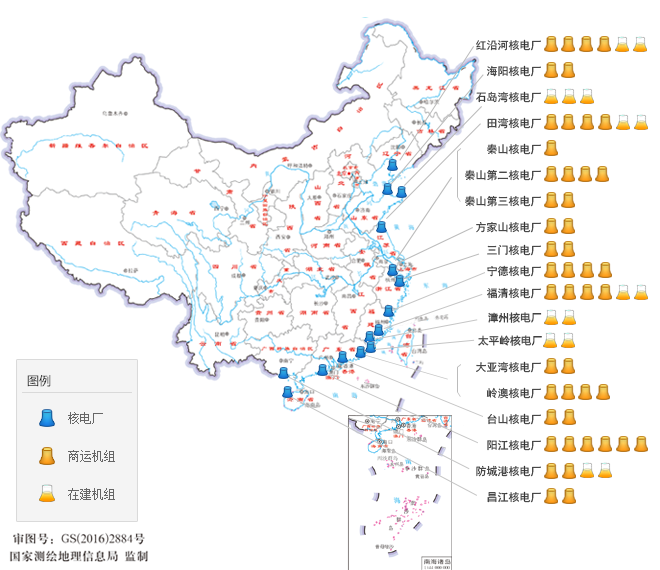

日前,国家核安全局更新了中国大陆核电厂分布图(截至截至2020年4月27日)。
地图来源:国家核安全局
核电厂信息
红沿河核电厂
辽宁红沿河核电厂位于辽宁省大连市瓦房店红沿河镇,是国家“十一五”期间首个批准建设的核电项目。厂址规划容量为六台百万千瓦级压水堆核电机组,一次规划,分期建设,一期工程建设四台CPR1000型核电机组,目前均已投入商运;二期工程(5、6号机组)作为同一厂址的扩建工程,采用ACPR1000技术方案,扩建两台百万千瓦级机组,分别于2015年3月29日和2015年7月24日开工建设。
海阳核电厂
海阳核电厂位于山东省海阳市,占地面积2256亩,规划建设6台百万千瓦级压水堆机组。1号机组2009年9月24日开工建设,2018年6月21日获得首次装料批准书,2018年8月14日首次并网,2018年10月22日具备商运条件。2号机组2010年6月20日开工建设,2018年8月7日获得首次装料批准书,2018年10月13日首次并网。
三门核电厂
三门核电厂位于浙江省台州市三门县,总占地面积740万平方米,可安装6台125万千瓦核电机组(AP1000)。1号机组于2009年3月29日开工建设,2018年4月25日获得首次装料批准书,2018年6月30日首次并网,2018年9月21日具备商业运行条件;2号机组于2009年12月17日开工建设,2018年7月4日获得首次装料批准书,2018年8月24日首次并网,2018年11月15日具备商业运行条件。
宁德核电厂
福建宁德核电站位于福鼎市秦屿镇备湾村,该工程将分三期建设。一期工程四台机组工程总投资约512亿元,项目建成后,四台机组年发电量预计将达到300亿千瓦时。1、2号机组分别于2008年2月18日和11月12日开工建设,3号机组于2010年1月8日开工建设,4号机组于2010年9月29日开工建设。
1号机组于2013年4月18日投入商业运行;2号机组于2014年5月5日投入商业运行;3号机组于2015年6月10日投入商业运行;4号机组于2016年7月21日投入商业运行。
漳州核电厂
福建漳州核电厂位于福建省漳州市云霄县列屿镇东北侧的刺仔尾,地处东山湾西岸。项目由中国核能电力股份有限公司和国家能源投资集团有限责任公司共同出资组建的中核国电漳州能源有限公司负责建设和运营。1、2号机组采用华龙一号技术,于2019年10月9日获颁建造许可证。1号机组于2019年10月16日正式开工建设。
太平岭核电厂
广东太平岭核电厂位于广东省惠州市惠东县境内,由中广核集团全资子公司中广核惠州核电有限公司负责建设和运营,是国家“十三五”期间批准建设的核电项目。一期建设2台华龙一号机组,于2019年12月25日获得建造许可证,1号机组已于2019年12月26日开工建设。
台山核电厂
台山核电厂位于台山市赤溪镇腰古村东北方约1.2km处。厂址规划建设4台1750MW压水堆机组,并留有后续两台百万千瓦机组扩建余地。一期建设两台EPR1750MW机组,1号机组于2009年11月18日开工建设,2018年4月10日获得首次装料批准书,2018年6月29日首次并网,2018年12月13日具备商运条件。2号机组于2010年4月15开工建设。
阳江核电厂
阳江核电厂位于粤西沿海的阳江市,项目采用中国自主品牌核电技术,建设6台百万千瓦级核电机组,单台发电功率为1080MW。1号机组2008年12月16日开工,2014年3月25日投入商业运行;2号机组2009年6月4日开工建设,2015年6月5日投入商业运行;3号机组2010年11月15日开工,2016年1月1日投入商业运行;4号机组2012年11月17日开工建设,2017年3月15日投入商业运行。5号机组于2013年9月18日开工建设,2018年7月12日投入商业运行。6号机组于2013年12月23日开工建设。
防城港核电厂
防城港核电站位于广西防城港市企沙半岛东侧,是我国西部地区和少数民族地区开工建设的首个核电项目。项目由中国广核集团与广西投资集团共同投资设立的广西防城港核电有限公司负责建设和经营,规划建设6台百万千瓦级压水堆核电机组,总投资约700亿元。1、2号机组采用CPR1000堆型,1号机组于2010年7月30日正式开工建设,同年12月23日,2号机组开工建设,1号机组2016年1月1号投入商业运行,2号机组于2016年10月1日投入商业运行。3、4号机组采用“华龙一号”堆型,3号机组2015年12月23日开工建设,4号机组2016年12月23日开工建设。
昌江核电厂
昌江核电厂位于海南省昌江县海尾镇唐兴村,海南昌江核电厂堆型为二代改进型压水堆核电机组,一期1、2号机组规划容量为65万千瓦,电功率为2×650MW,分别于2010年4月25日和11月21日正式开工建设。1号机组于2015年12月25日投入商业运行,2号机组于2016年8月12日投入商业运行。
石岛湾核电厂
石岛湾核电站,即华能山东石岛湾高温气冷堆核电站示范工程。石岛湾核电站的厂址设在石岛湾以北的宁津湾,属荣成市宁津街道地域(原宁津镇),电功率为211MW。2012年12月9日,华能石岛湾核电站机组开工建设。
田湾核电厂
田湾核电厂位于江苏省连云港市连云区田湾,厂区按4台百万千瓦级核电机组规划,并留有再建2至4台的余地。
一期工程1号机组于1999年10月20日正式开工,2007年5月17日正式投入商运。2号机组于2000年9月20日开工建设,2007年8月16日正式投入商运。
二期工程3号机组于2012年12月27日开工建设,2018年2月15日正式投入商运。4号机组于2013年9月27日开工建设,2017年12月29日完成一回路冷态功能试验,2018年8月23日获得首次装料批准书,2018年10月27日首次并网。
三期工程5号机组于2015年12月27日正式开工建设,2017年9月26日完成反应堆厂房穹顶吊装,进入设备安装阶段。6号机组于2016年10月29日正式开工建设。
秦山核电厂
秦山核电厂地处浙江省海盐县。 一期工程,采用中国CNP300压水堆技术,装机容量1×30万千瓦,设计寿命30年,综合国产化率大于70%,1985年3月浇灌第一罐核岛底板混凝土(FCD),1991年12月首次并网发电,1994年4月投入商业运行。
秦山第二核电厂
二期工程及扩建工程,采用中国CNP650压水堆技术,装机容量2×65万千瓦,设计寿命40年,综合国产化率二期约55%,二扩约70%,二期工程(1号、2号机组)先后于1996年6月和1997年3月开工,分别于2002年4月、2004年5月投入商业运行。
扩建工程(3号、4号机组)于2006年4月28日开工,3号机组于2010年10月5日投入商业运行,4号机组于2011年12月30日正式投入商业运行。
秦山第三核电厂
秦山三期(重水堆)核电站采用加拿大成熟的坎杜6重水堆技术(CANDU6),装机容量2×728兆瓦,设计寿命40年,综合国产化率约55%。
1号机组1998年6月8日开工建设,于2002年11月19日首次并网发电,并于2002年12月31日投入商业运行。
2号机组1998年9月25日开工建设,于2003年6月12日首次并网发电,并于2003年7月24日投入商业运行。
方家山核电厂
方家山核电工程是秦山一期核电工程的扩建项目,工程规划容量为两台百万千瓦级压水堆核电机组,采用二代改进型压水堆技术,国产化率达到80%以上。1号机组2008年12月26日开工建设,于2014年11月4日首次并网发电,并于2014年12月15日投入商业运行。2号机组2009年7月17日开工建设,于2015年1月12日首次并网发电,并于2015年2月12日投入商业运行。
福清核电厂
福清核电厂位于福建省福清市三山镇前薛村的岐尾山前沿,东、南、西三面环海,东北侧与陆地连接。福清核电项目规划建设6台百万千瓦级压水堆核电机组,总投资近千亿元。
1号机组2008年11月21日开工建设,并于2014年11月22日投入商业运行。2号机组已于2009年6月17日正式开工,并于2015年10月16日投入商业运行。
3号机组于2010年12月31日开工建设,并于2016年10月24日投入商业运行;4号机组于2012年11月17日开工建设,并于2017年9月17日投入商业运行。
5、6号机组采用“华龙一号”堆型,5号机组于2015年5月7日开工建设,于2017年5月25日完成反应堆厂房穹顶吊装,进入设备安装阶段;6号机组于2015年12月22日开工建设。
大亚湾核电厂
大亚湾核电站位于广东省深圳市龙岗区大鹏半岛,该核电站是采用法国M310压水堆技术,装机容量2×98.4万千瓦,设计寿命40年。1987年8月7日1号机组开工建设,1994年2月1日投入商业运行;2号机组于1988年4月7日开工建设,1994年5月6日投入商业运行。
岭澳核电厂
岭澳核电站位于广东大亚湾西海岸大鹏半岛东南侧。一期工程(1号、2号机组),采用中国CPR1000压水堆技术,装机容量2×99万千瓦,设计寿命40年,综合国产化率约30%,于1997年5月开工建设,2003年1月全面建成投入商业运行,2004年7月16日通过国家竣工验收。二期工程(3号、4号机组),采用中国改进型CPR1000压水堆技术,装机容量2×100万千瓦,设计寿命40年,于2005年12月开工建设,2010年9月20日,3号机组正式投入商业运行。2011年8月7日,4号机组正式投入商业运行。
免责声明:以上内容转载自北极星电力网,所发内容不代表本平台立场。全国能源信息平台联系电话:010-65367702,邮箱:hz@people-energy.com.cn,地址:北京市朝阳区金台西路2号人民日报社
