压型钢板混凝土组合楼板(压型钢板模板的施工方案)

永久性模板,又称一次性消耗模板,即在现浇混凝土结构浇筑后模板不再拆除,其中有的模板与现浇结构叠合后组合成共同受力构件。该模板多用于现浇钢筋混凝土楼(顶)板工程,亦有用于竖向现浇结构。

永久性模板的最大特点是:简化了现浇钢筋混凝土结构的模板支拆工艺,使模板的支拆工作量大大减少,从而改善了劳动条件,节约了模板支拆用工,加快了施工进度。

目前用于现浇钢筋混凝土楼(顶)板工程的永久性模板分类如下:

压型钢板混凝土组合楼板(压型钢板模板的施工方案)

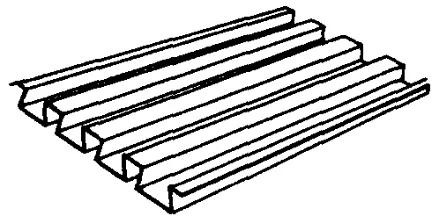

压型钢板模板,是采用镀锌或经防腐处理的薄钢板,经冷轧成具有梯波型截面的槽型钢板(下图),多用于钢结构工程。

压型钢板混凝土组合楼板(压型钢板模板的施工方案)

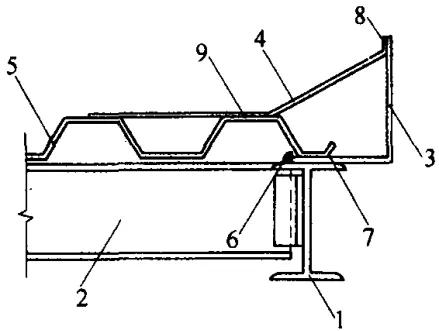

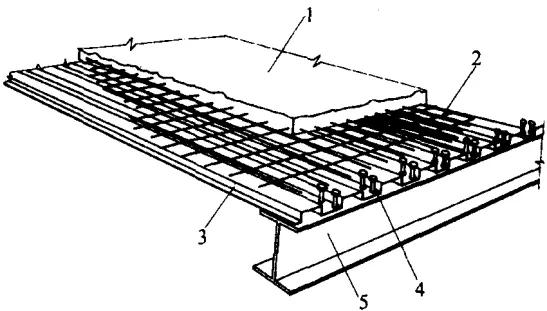

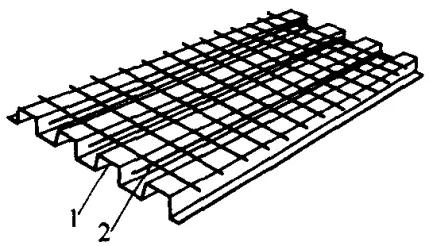

图: 压型钢板组合楼板示意图 1-现浇混凝土楼板;2-钢筋;3-压型钢板;4-用栓钉与钢梁焊接;5-钢梁

1 种类、规格和使用原则

1.种类

压型钢板用于永久性模板,主要是按其结构功能分为组合式和非组合式两种。

(1)组合式

压型钢板既起到模板的作用,又作为现浇楼板底面受拉钢筋,不但在施工阶段承受施工荷载和现浇层自重,而且在使用阶段还承受使用荷载。

(2)非组合式

只作为模板功能,只承受施工荷载和现浇层自重,不承受使用阶段荷载。

2.材料和规格

(1)压型钢板

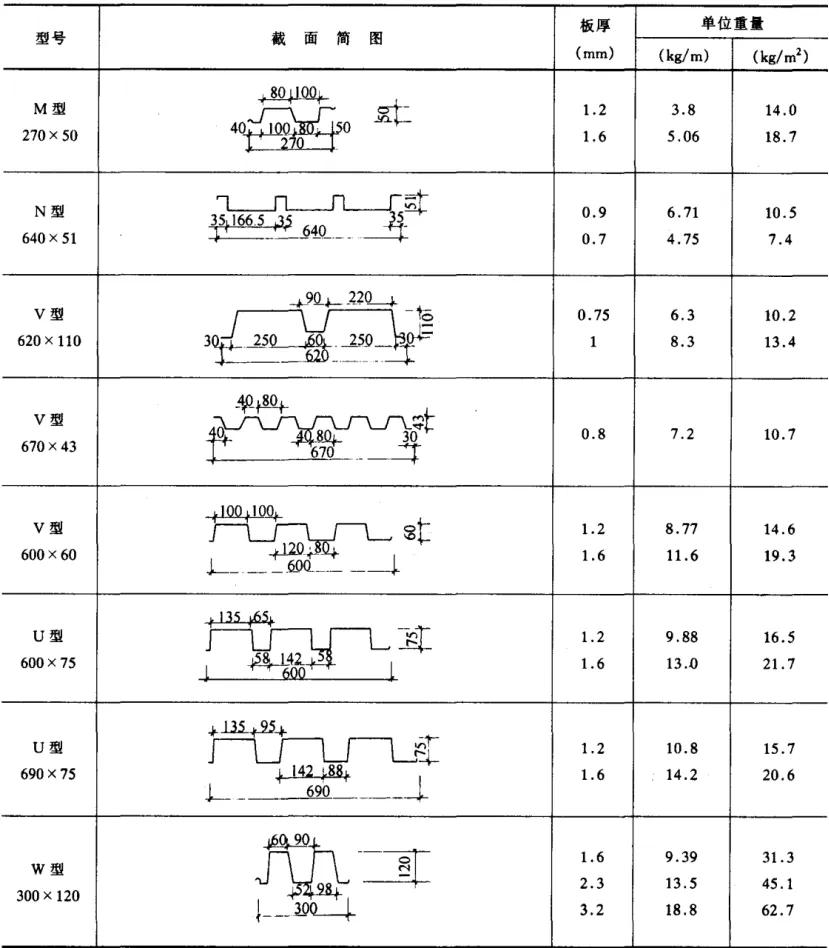

一般采用0.75~1.6mm厚(不包括镀锌和饰面层)的Q235薄钢板冷轧制成。常用的压型钢板规格尺寸,见下表。

常用的压型钢板规格尺寸

压型钢板混凝土组合楼板(压型钢板模板的施工方案)

(2)封沿钢板

又称堵头板,其选用的材质和厚度与压型钢板相同,板的截面呈L型(下图)。

压型钢板混凝土组合楼板(压型钢板模板的施工方案)

图:封沿钢板

3.使用原则

(1)压型钢板模板在施工阶段必须进行强度和变形验算。

跨中变形应控制在δ=L/200≤20mm。如超过变形控制量时,应在铺设后在板底设临时支撑。

(2)压型钢板模板使用时,应作构造处理,其构造形式与现浇混凝土叠合后是否组合成共同受力构件有关。

1)组合式

一般需要做成以下三种抗剪连接构造:

楔形肋:见图-1。

压型钢板混凝土组合楼板(压型钢板模板的施工方案)

图-1 楔形肋压型钢板

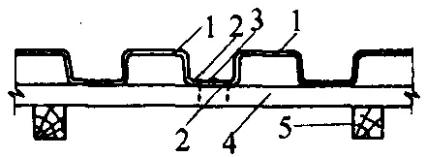

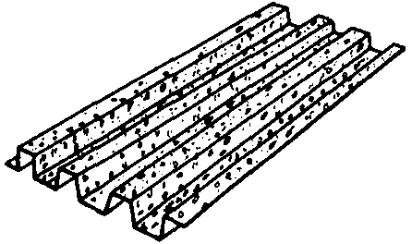

压痕开小洞或冲成不闭合的孔眼:见图-2。

压型钢板混凝土组合楼板(压型钢板模板的施工方案)

图-2 带压痕压型钢板

上表面加焊与肋相垂直的横向钢筋:见图-3。

压型钢板混凝土组合楼板(压型钢板模板的施工方案)

图-3 焊有横向钢筋的压型钢板 1-压型钢板;2-钢筋

2)非组合式

一般可不作抗剪连接构造处理。

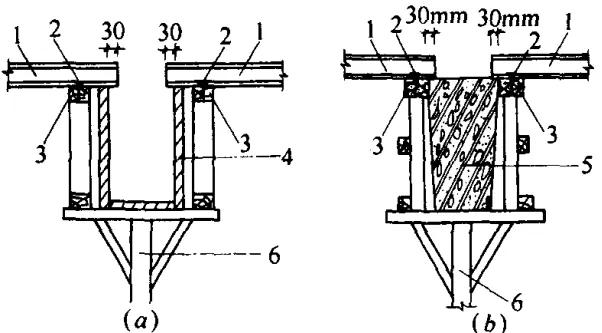

为了防止混凝土在浇筑时从压型钢板端部漏出,一般应对压型钢板简支部凸肋部位,作封端处理(图-4)。

压型钢板混凝土组合楼板(压型钢板模板的施工方案)

图-4 压型钢板封端处理 1-压型钢板;2-坡型封端板

2 压型钢板模板的安装

1.准备工作

(1)核对压型钢板模板的型号、规格和数量是否符合设计要求,检查是否有变形、翘曲、压扁、裂痕和锈蚀等缺陷,否则需经处理后方可使用。

(2)绘制压型钢板模板平面布置图,并按照平面布置图在钢梁或其他支承结构上标注出安装位置和模板型号。

(3)与梁、柱交接处及预留孔洞处的异形模板,应事先放出大样,按大样进行切割。

(4)做好压型钢板模板的封端工作。

(5)按轴线、房间所需的压型钢板模板和安装顺序配套码垛堆放,以便于吊装。

(6)准备好临时支撑工具。直接支承压型钢板模板的龙骨宜采用木龙骨。

(7)对组合式压型钢板模板,在安装前应制定栓钉施焊工艺。

2.钢结构压型钢板模板的安装

(1)工艺流程

找平放线→压型钢板模板按轴线、房间位置吊装就位在钢梁上→

模板拆捆、人工铺设→校正、纠偏→板端与钢梁点焊固定→支设模板临时支撑→模板纵向搭接点焊连接→栓钉焊接→清理模板表面

(2)工艺要点

1)压型钢板模板在等截面钢梁上铺设时,应从一端向另一端铺设;在变截面钢梁上铺设时,应由梁中向两端铺设。

2)铺设时,相邻跨模板端头的槽口应对齐贯通。

3)模板应随铺设、随校正、随点焊,以防止模板松动、滑脱。

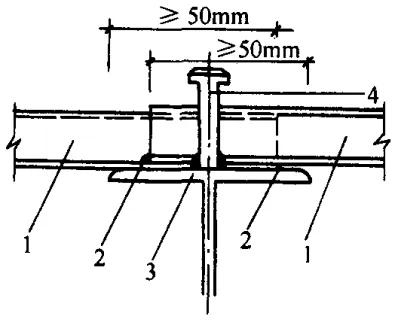

4)模板与钢梁的搭接支承长度不得少于50mm,焊点直径当设计无要求时,一般为12mm,焊点间距一般为200~300mm(图-5)。

压型钢板混凝土组合楼板(压型钢板模板的施工方案)

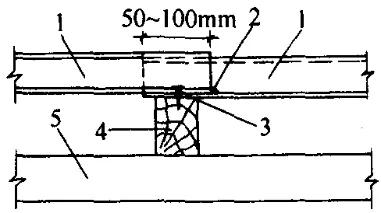

图-5 组合式模板与钢梁点焊固定示意图

1-点焊固定;2-锚固栓钉;3-模板;4-钢梁

5)连续板支座处两模板板端搭接长度均不少于50mm,先点焊成整体,再与钢梁进行栓钉锚固(图-6)。

压型钢板混凝土组合楼板(压型钢板模板的施工方案)

图-6 组合式模板两板支座处搭接固定示意图

1-模板;2-点焊固定;3-钢梁;4-栓钉锚固

如为非组合式,先在搭接处将模板钻笋8孔,间距200~300mm,再从圆孔与钢梁满焊固定。

6)压型钢板模板底部应设置临时支撑和木龙骨。支撑应垂直于模板跨度方向设置,其数量按模板在施工阶段变形控制量及有关规定确定。

7)楼板周边的封沿板与钢梁可采用点焊连接,焊点直径为10~12mm,焊点间距为200~300mm。并在封沿板上口加焊φ6钢筋拉结,间距亦为200~300mm,以增强封沿板的侧向刚度(图-7)。

压型钢板混凝土组合楼板(压型钢板模板的施工方案)

图-7 楼板周边封沿板做法示意图

1-主钢梁;2-次钢梁;3-封沿钢板;4-φ6拉结钢筋;5-压型钢板; 6、7、8、9-焊点

8)组合式模板与钢梁栓钉焊接时,栓钉的规格、型号和焊接位置,应按设计要求确定。但穿透模板焊接在钢梁上的栓钉,直径不得大于19mm,焊后栓钉高度应为模板波高加30mm。焊前,应先弹出栓钉位置线,并将模板和钢梁焊点处的表面,用砂轮磨打进行处理,清除油污、锈蚀和镀锌层。

施焊前,应进行焊接试验,即按预定的参数焊在试件钢板上两个栓钉,冷却后作弯曲45°和敲击试验,检查是否出现裂缝和损坏。如其中有一个出现裂缝和损坏,应重新调整焊接工艺,重新做试验,直到检验合格后方可正式施焊。

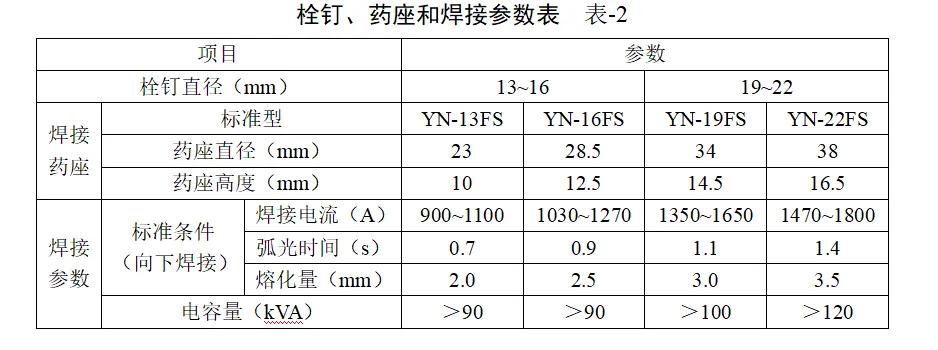

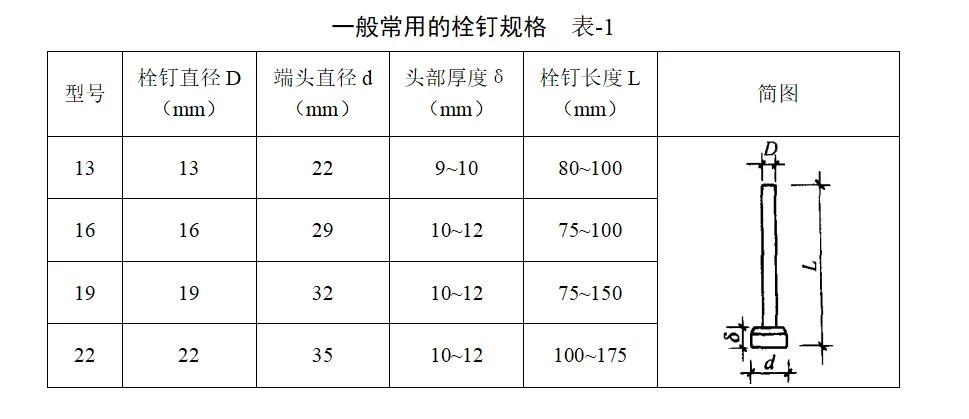

栓钉的规格及配套药座和焊接参数,分别见表-1、表-2。

压型钢板混凝土组合楼板(压型钢板模板的施工方案)

压型钢板混凝土组合楼板(压型钢板模板的施工方案)

栓钉焊接的电源,应与其他电源分开,其工作区应远离磁场,或采取防磁措施。

栓钉焊接后,以四周熔化的金属成均匀小圈且无缺陷为合格。栓钉高度(L)允许偏差为±2mm,偏离垂直方向的倾角(θ)应≤5°。目测合格后,再按规定进行冲力弯曲试验,弯曲15°时焊接面不得有任何缺陷。合格的栓钉,可在弯曲状态下使用。

3.混凝土结构压型钢板模板的安装

(1)工艺流程

找平放线,支设支承龙骨→吊运压型钢板模板搁置在支承龙骨上→

人工拆捆,铺放压型钢板模板→模板就位调整、校正→模板与支承龙骨钉牢→

模板纵向搭接点焊连接→清理模板表面

(2)工艺要点

1)支撑系统,应按模板在施工阶段的变形量控制要求及有关规定设置。木龙骨应垂直于模板跨度方向布置,模板搭接处和端部均应放置木龙骨。端部不允许有悬臂现象。

2)模板应随铺放、随校正、随与木龙骨钉牢,然后将搭接部位点焊牢固。

3)模板的铺设见图-8、图-9、图-10。

压型钢板混凝土组合楼板(压型钢板模板的施工方案)

图-8 压型钢板模板与混凝土梁连接示意图

(a)与现浇梁连接;(b)与预制梁连接

1-模板;2-模板与木龙骨固定;3-木龙骨;4-梁模;5-预制梁;6-支撑架

压型钢板混凝土组合楼板(压型钢板模板的施工方案)

图-9 压型钢板模板长向搭接构造示意图

1-模板;2-端头点焊连接;3-模板与木龙骨钉固定;4-次龙骨;5-主龙骨

压型钢板混凝土组合楼板(压型钢板模板的施工方案)

图-10 压型钢板模板侧边连接构造示意图

1-模板;2-模板与木龙骨钉固定;3-两模板侧边点焊;4-次龙骨;5-主龙骨

4.安装注意事项

(1)需开洞的模板,必须采取相应支撑加固措施后方可切割开洞。开洞后,洞口四周应采取防护措施。

(2)安装施工用照明动力设备的电线,应采用绝缘线,并用绝缘支撑使电线与压型钢板模板隔离开。要经常检查线路,防止电线损坏漏电。照明行灯电压一般不得超过36V,潮湿环境不得超过12V。

(3)遇雨、雪、霜、雾及六级以上大风,应停止高空作业。复工前应作清除雨、雪处理。

(4)安装中途停歇时,应对已拆捆未安装的模板,与结构做临时固定,不得单摆浮搁。每个层段,必须待模板全部铺设连接牢固并经检查后,方可进行下道工序施工。

(5)已安装好的压型钢板模板,如设计无规定时,施工荷载一般不得超过2.5kN/m2,更不得对模板施加冲击荷载。

(6)上、下层连续施工时,支撑系统应设置在同一垂直线上。

(7)吊装模板的吊具,应采用扁担式平衡吊具,吊索与模板应呈90°夹角。
